Ижевские теплосети готовы к отопительному сезону на 60%. Об этом сообщает пресс-служба «УКС».

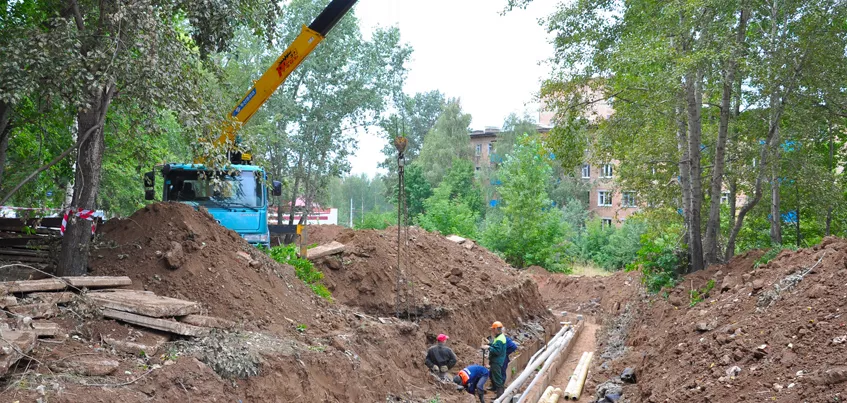

Сейчас «УКС» ремонтирует теплосети на объекте по улице 9 Января. Общая протяженность обновляемых здесь трасс ГВС и отопления – 3,4 км. Больше 1,8 км – это замена наземных коммуникаций на подземные. В самом ЦТП-5 «Буммаш» поставили дополнительное теплообменное оборудование и заменили старый сетевой насос.
В целом по городу ремонтные работы закончены на три четверти. До конца августа «трубную» часть должны завершить. Гидравлические испытания сетей еще будут продолжаться до 15 августа. В сентябре займутся уже только благоустройством на некоторых участках, но это не помешает подаче тепла в дома. Продолжаются и реконструкция, и плановые ремонты на ЦТП.
